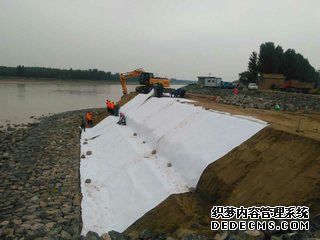

水運6m寬土工布鋪設詳細步驟沒有之一
卷布完成后,將浮筒用拖船拖至碼頭前沿定位方駁處駐位,浮筒平行駐位方駁,方駁用4根錨纜固定,錨纜呈八字布置。定位完成后,用1根SOm長的尼龍繩將布端頭2個角拴牢,鋪布人員乘坐拖船將繩子送至岸上,岸上的鋪布人員將布卷拖至岸側,并將碼頭后沿陸上部分的土工布展平、壓好。鋪布人員乘坐小船將預先割好的圓孔套在B排和H排樁上,使布卷平展在水面上。為防止布卷下沉過程中收縮、打卷,展布完成后,在布與鋼樁接觸處用細尼龍繩繞鋼樁1圈,繩的兩端與土工布上的標記部位拴牢,尼龍繩套與鋼樁留有20-30cm的間隙,以免布卷下沉過程中繩套仁在鋼樁上,造成土工布下沉困難或無法下沉。
將布拴好后,開始碼頭區域鋼樁部分的土工布下沉,首先在鋼樁處將約25kg的沙袋系在土工布上,然后將沙袋放在樁帽上,當所有鋼樁處的沙袋都系好后,從陸側向海測依次將沙袋推人水中,使土工布緩慢下沉,直至水底。
鋼樁處土工布鋪設完成后,進行碼頭前沿線靠海測30m寬的土工布的鋪設,鋪設時,緩慢向海測移動定位船,鋪布人員緩慢松動卷布滾軸,定位船每向后移動2m,鋪布人員在土工布上系一排沙袋,將布緩慢沉人海底,鋪布過程中要保持土工布始終處十拉緊狀態。全部土工布卷沉人海中后,繼續向后移動定位船,一邊移船一邊松卷在滾軸上的尼龍繩套,直到土工布完全沉人海底,將繩套解開,抽出。鋪布過程中,潛水員在水下觀察土工布的鋪設情況,對有收縮的地方及時展平,用沙袋壓好。整幅布卷鋪設完畢后,鋪布人員乘坐拖船在已鋪設的土工布上隨機向海內拋沙袋壓布。
相鄰兩塊6m寬的土工布鋪設完成后,進行搭接幅土工布鋪設。將鋼樁部分的土工布裁剪成設計尺寸,然后將土工布用沙袋沉儀火底,潛水員將土工布在水下展開并用沙袋壓好,碼頭前沿靠海側30m寬的搭接幅鋪設與6m寬的布幅施工方法相同。

同類文章排行
- 復合土工膜防滲工程的質量控制與改進探析
- 復合土工膜焊接工藝及焊縫質量檢測技術
- 土工膜缺陷對土石壩滲流影響及安全性評價
- 防滲型復合土工膜在疏浚環保中怎樣不被風浪破壞?
- 復合型土工膜在水利工程中的應用及鋪設注意事項
- 關于魚塘防滲膜施工方法有哪些您了解嗎
- 土工布都有哪些性能要求?
- 渠道土工膜焊縫檢測及采購和保存的質量控制要點
- 什么是土工膜?土工膜有哪些材料?
- 土工織物鋪設接縫時應采用縫合和熱粘接方式
最新資訊文章
- 復合土工膜施工前,這 3 大質量關卡必須過
- 從阻隔滲透到抗老化,復合土工膜如何破解復雜環境施工難題?
- 土工膜鋪設的隱藏技巧:如何避免90%的漏水隱患?
- 基層處理+防滲毯鋪設:打造頂級防滲效果的秘訣!
- 垂直 vs 水平!水池防滲方案終極對決,答案讓人大跌眼鏡
- 膨潤土防水毯施工前必看:基層檢查、環境評估、材料準備攻略!
- 會呼吸的防水材料!膨潤土防水毯的智能自修復機制大揭秘
- HDPE如何攻占高端制造市場?
- HDPE土工膜:化工、石化、油田領域的“全能防護盾”
- 暴雨季施工必備:高溫環境防滲膜焊接安全操作手





首頁
電話
QQ
聯系
