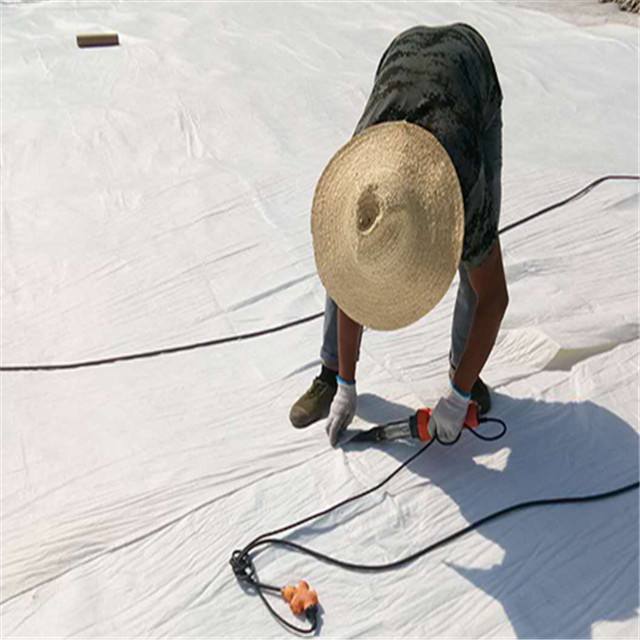

土工膜面板質量檢查主要包括的內容
1.擠壓邊墻表而的松動料是否清理,擠壓邊墻表而局部凸起是否清理,擠壓邊墻表而孔洞是否填平,擠壓邊墻的最終表而是否滿足土工膜鋪設要求。
2.復合土工膜錨固帶是否垂直鋪設,錨固帶間距是否為6m}錨固帶搭接焊部位是否清理干凈,錨固帶搭接焊是否牢固。
3.土工膜批次材料外部包裝是否完好,土工膜批次材料外部標簽是否完整、可讀,數量是否與裝箱清單一致。
4.人工焊縫和機器焊縫。人工焊縫以平口螺絲刀插不進去為合格。機器焊縫必須進行氣壓試驗,采用氣壓法檢測:0. 2MPa壓力持續5min氣壓,下降不超過10%即可。
5.土工膜與趾板連接采用螺絲鉆孔、錨固、攤鋪混合膠、覆蓋土工膜、擰緊螺帽等工序。用12kN扭力扳手擰緊并檢查。
6.施工完成后,對外觀進行全而檢查。

同類文章排行
- 復合土工膜防滲工程的質量控制與改進探析
- 復合土工膜焊接工藝及焊縫質量檢測技術
- 土工膜缺陷對土石壩滲流影響及安全性評價
- 防滲型復合土工膜在疏浚環保中怎樣不被風浪破壞?
- 復合型土工膜在水利工程中的應用及鋪設注意事項
- 關于魚塘防滲膜施工方法有哪些您了解嗎
- 土工布都有哪些性能要求?
- 渠道土工膜焊縫檢測及采購和保存的質量控制要點
- 什么是土工膜?土工膜有哪些材料?
- 土工織物鋪設接縫時應采用縫合和熱粘接方式
最新資訊文章
- 復合土工膜施工前,這 3 大質量關卡必須過
- 從阻隔滲透到抗老化,復合土工膜如何破解復雜環境施工難題?
- 土工膜鋪設的隱藏技巧:如何避免90%的漏水隱患?
- 基層處理+防滲毯鋪設:打造頂級防滲效果的秘訣!
- 垂直 vs 水平!水池防滲方案終極對決,答案讓人大跌眼鏡
- 膨潤土防水毯施工前必看:基層檢查、環境評估、材料準備攻略!
- 會呼吸的防水材料!膨潤土防水毯的智能自修復機制大揭秘
- HDPE如何攻占高端制造市場?
- HDPE土工膜:化工、石化、油田領域的“全能防護盾”
- 暴雨季施工必備:高溫環境防滲膜焊接安全操作手





首頁
電話
QQ
聯系
